RFPと要件定義の違いとは?システム開発を成功に導く7つの秘訣とサンプル活用法
システム発注前に作成するRFPと、プロジェクト開始後にまとめる要件定義書。両者の目的と作成フェーズの違いを明確にし、ベンダーと認識のズレを防ぐための実践的なドキュメント作成のコツを解説します。実務ですぐに使えるサンプル活用法や目次例も紹介。

システム開発において、RFPと要件定義の役割を混同するとプロジェクトは高確率で失敗します。両者の最大の違いは、作成する目的とフェーズにあります。RFP(提案依頼書)は発注前に「自社が何を解決したいか(What)」をベンダーへ提示する文書であり、要件定義は発注後に「それをシステムでどう実現するか(How)」を両者で具体化する工程です。
IPAの調査でも、ITプロジェクト失敗の約5割は要件定義の不備に起因するとされています。本記事では、発注者とベンダーの認識ズレを防ぎ、開発を成功に導く7つの秘訣とドキュメント作成術を解説します。

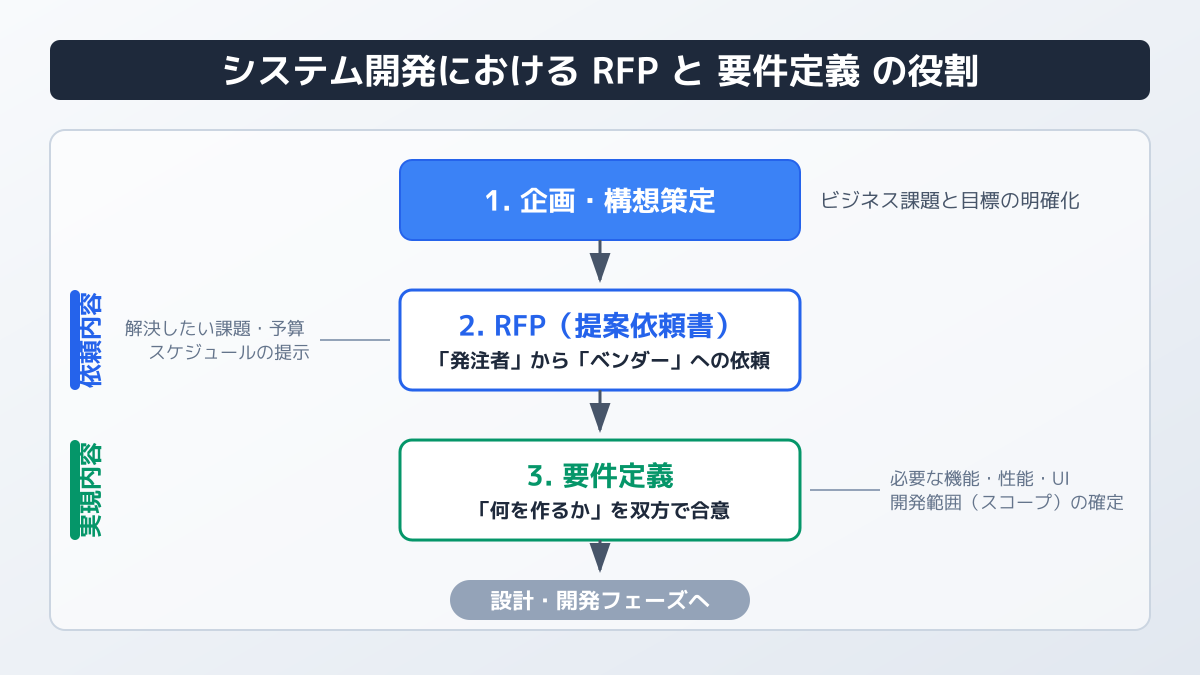

RFPと要件定義の役割とフェーズの違い
システム開発を成功に導くための第一歩は、RFPと要件定義の役割とフェーズの違いを正確に把握することです。RFP(提案依頼書)は、発注先ベンダーを選定するために自社の課題や実現したい要求をまとめた文書です。一方の要件定義は、選定後のベンダーと共に、その要求をシステム上でどのように実現するかを具体化する工程を指します。

この2つのフェーズにおける最大の判断ポイントは、「What(何をしたいか)」と「How(どう実現するか)」の切り分けです。RFPの段階では自社のビジネスゴールや業務課題に基づく「What」を提示し、要件定義では技術的な観点から「How」を詰めていきます。
RFPの記述が曖昧なまま要件定義に進むと、ベンダーとの認識齟齬が生じます。このような事態を防ぐためには、RFP作成の前提となる自社のIT戦略を強固にしておく必要があります。経営層や現場部門との合意形成については、IT戦略マップの作り方と実践的フレームワーク|成功に導く8つの策定ポイントも参考にしてください。
RFPにどこまで書くべきか?要件定義との粒度の違い
システム開発を成功に導くためには、発注側と開発側で認識のズレをなくすことが不可欠です。RFPと要件定義は、作成されるタイミングや目的が大きく異なります。以下の表で、それぞれの基本事項を比較します。
| 比較項目 | RFP(提案依頼書) | 要件定義 |
|---|---|---|
| 目的 | 最適な開発ベンダーの選定と提案の依頼 | 開発するシステムの具体的な仕様と範囲の確定 |
| 作成フェーズ | 企画段階・発注前 | 発注後・開発着手前 |
| 記載内容 | 解決したい課題、業務要件、予算、スケジュール | 画面レイアウト、データ構造、非機能要件の詳細 |
| 対象者 | 提案を行う複数の開発ベンダー | 実際に開発を担うエンジニアと社内関係者 |
| 粒度 | 概略的(WhatとWhyが中心) | 詳細(Howを導き出すための厳密な定義) |
プロジェクトを円滑に進めるためには、このRFPと要件定義の違いを正しく理解し、各フェーズで適切なドキュメントを作成することが重要です。
現場で運用する際、最も悩むのが「RFPにどこまで詳細を書き込むべきか」という点です。例えば、ある大手製造業では、RFPの段階でシステムの内部仕様や使用するデータベースまで細かく指定しすぎた結果、ベンダー側の専門的な知見や最新技術を活かした柔軟な提案を阻害してしまい、結果的にコストが高止まりする失敗に陥りました。
RFPには「自社が抱えるビジネス課題」と「絶対に譲れない制約条件(予算・納期・セキュリティ基準など)」を明確に記載することに留め、具体的な解決策や実装方法はベンダーからの提案を待つ姿勢が求められます。
RFPと要件定義における責任分界点の明確化
システム開発を成功に導くためには、RFPから要件定義へのスムーズな移行が不可欠です。

RFP(提案依頼書)は発注者が「何を実現したいか」を提示するドキュメントであり、要件定義はそれを受けてベンダーが「システムとしてどう実現するか」を定めるプロセスです。このフェーズにおいて最も重要な判断ポイントは、両者の責任分界点を明確にすることです。
発注者は業務要件の提示と最終的な仕様の承認に責任を持ち、ベンダーは技術的な実現可能性の検証とシステム要件の策定に責任を持ちます。どちらがどの決定権を持つのかを事前に合意しておくことで、プロジェクト進行中のトラブルを未然に防ぐことができます。
実際の開発現場では、RFPに記載された要望がすべてそのまま実現できるとは限りません。予算やスケジュールの制約によって、要件定義の段階で仕様の優先順位付けや調整が必要になるケースが頻発します。口頭でのやり取りに頼らず、変更が生じた理由と代替案を必ずドキュメントに残す体制を構築してください。
要件定義でのスコープ再定義とRFPからの優先順位調整
RFPから要件定義へと進むフェーズ間では、予算や納期の制約によってスコープの調整が必ず発生します。

日経コンピュータの「ITプロジェクト実態調査」などでも、コスト超過の主な原因として「追加の開発作業が発生したため」が挙げられています。これを防ぐためには、自社のビジネス変革において「絶対に譲れない機能」と「できれば欲しい機能」を明確に切り分け、優先順位を再定義するプロセスが求められます。
実務においては「MoSCoW分析(Must have, Should have, Could have, Won't have)」などのフレームワークを活用し、要件の優先度をベンダーと客観的に合意することが有効です。また、業務部門とIT部門の間で認識のズレが生じないよう、専門用語を多用せず、画面モックアップや業務フロー図を用いて視覚的に合意形成を図ることが成功の鍵となります。

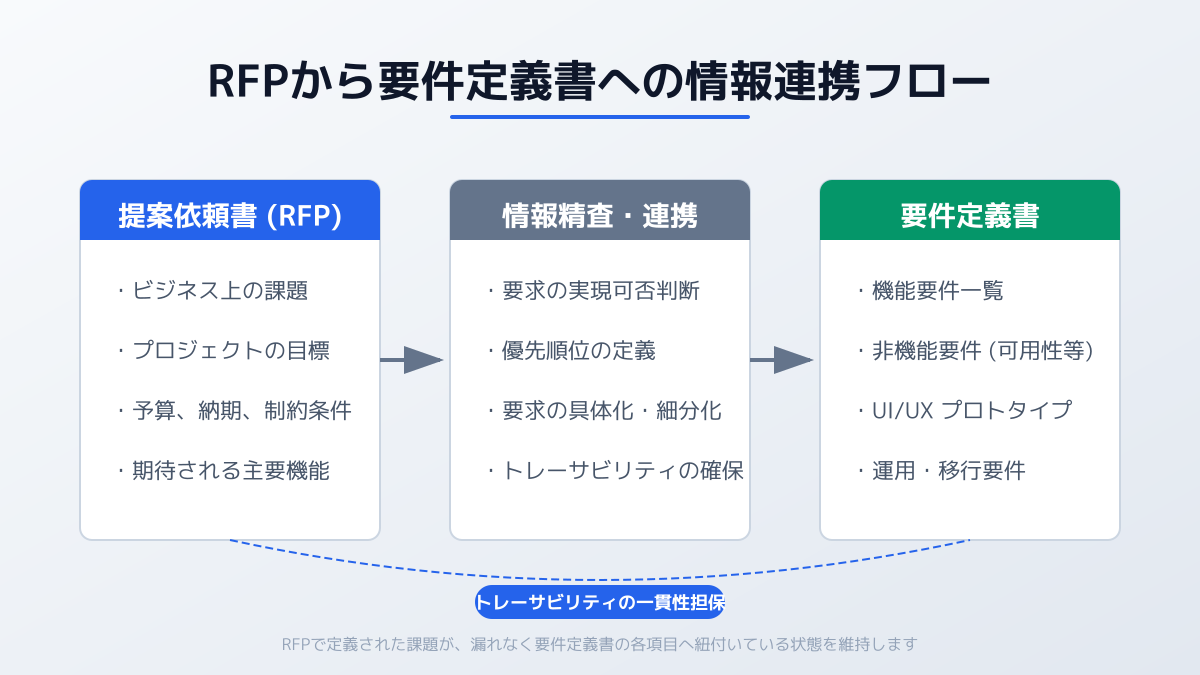

RFPと要件定義のサンプル活用と具体的な項目例
RFPから要件定義フェーズへ移行する際、最も重要なのは「情報の連続性と一貫性」を保つことです。RFPで提示したビジネス課題が、要件定義において具体的なシステム機能として正しく翻訳されているかを常に確認しなければなりません。

ドキュメントをゼロから作成すると、記載の抜け漏れが発生しやすくなります。質の高いドキュメントを効率的に作成するためには、IPA(情報処理推進機構)が公開しているガイドラインや、自社の過去のプロジェクトで成功したRFPや要件定義のサンプルをテンプレートとして活用することが推奨されます。
実際にテンプレートに含めるべき具体的な項目例は以下の通りです。
【RFPの標準的な目次サンプル】
- プロジェクトの背景と目的 (例:アナログな受発注業務による月100時間の残業削減)
- 現行システムの課題 (例:部門間のシステム連携不足によるデータ二重入力の発生)
- 対象業務の範囲(スコープ)
- 提案依頼内容 (機能要件・非機能要件の概略)
- プロジェクトの前提条件・制約条件 (予算規模・希望納期・利用必須クラウド環境など)
- 提案手続き (提出期限・評価基準・納品物)
【要件定義書の標準的な目次サンプル】
- システム化の目的と全体概要
- 業務要件 (業務フロー図・ユースケース。例:受注から出荷までのAs-Is / To-Beモデル)
- 機能要件 (画面一覧・帳票一覧・外部システム連携)
- データ要件 (ER図・データ連携定義)
- 非機能要件 (パフォーマンス・セキュリティ・可用性。例:画面表示は3秒以内、稼働率は99.9%)
- 運用・保守要件 (バックアップ周期や障害時のエスカレーションフローなど)
これらの具体的な項目を網羅したサンプルを用いることで、発注者とベンダー間の認識ズレを防ぐことができます。
また、RFPと要件定義をシームレスに繋ぐためには、要求の「トレーサビリティ(追跡可能性)」を確保することが不可欠です。RFPの要求事項と要件定義書の機能一覧を対比させるマトリクス表(要件追跡マトリクス)を作成し、どの要求がどの機能として実装されるのかを明確に紐付けてください。ここで情報の欠落が生じると、開発後半での大規模な手戻りや予算超過の直接的な原因となります。
RFPの非機能要件を要件定義で具体化するコストバランス
RFPの段階では曖昧になりがちなセキュリティ基準やシステムパフォーマンスなどの非機能要件を、要件定義フェーズでいかに具体化するかがプロジェクト成功の鍵を握ります。
ベンダーからの提案内容が自社の業務実態や予算に即しているかを冷静に見極めることが重要です。たとえば、「システム稼働率99.9%」と「99.99%」では、許容される年間停止時間に大きな差があるだけでなく、冗長化構成やバックアップ体制の構築にかかるインフラコストが数倍に跳ね上がるケースがあります。
RFP上の高い要求に対して、要件定義の段階で具体的なバックアップ体制や障害復旧手順が現実的なコストで提示されているかを評価します。ここで妥協や見落としがあると、運用開始後に重大なトラブルへ発展するリスクが高まります。
RFPと要件定義を繋ぐ運用体制と変更管理ルール
RFPと要件定義をすり合わせる際、単にシステムが稼働するかだけでなく、「現場の業務フローに適合し、長期的に運用できるか」を評価することが重要です。
実際の現場でシステムを運用し始めると、事前の想定とは異なる課題が発生します。そのため、要件定義の段階で「変更管理のルール」を明確に定めておくことが、後のトラブルを防ぐ鍵となります。仕様変更が発生した際の承認フローや、追加費用の算出基準を事前に合意しておかないと、プロジェクトの終盤でベンダーとの関係が悪化する原因になります。
現場の担当者がシステムをスムーズに活用できるよう、マニュアルの整備やトレーニング体制についても初期段階からベンダーと合意しておくことが不可欠です。
まとめ
本記事では、システム開発におけるRFPと要件定義の重要な役割と、両者を効果的に連携させるための7つのポイントを解説しました。
RFPは「何を解決したいか」という発注者の課題と要求を明確にし、ベンダー選定の基準となります。一方、要件定義は選定されたベンダーと共に「それをシステムでどう実現するか」を具体化する工程です。
プロジェクト成功の鍵は、このRFPと要件定義の間に認識のズレが生じないよう、責任分界点の明確化、非機能要件の具体化、そして運用を見据えた体制構築を意識することです。これらのポイントを押さえ、一貫したドキュメント作成とコミュニケーションを徹底することで、手戻りを防ぎ、自社のビジネス課題解決に直結するシステム開発を実現できるでしょう。
新規事業の立ち上げやIT企画の段階で課題を感じている場合は、【2026年版】新規事業のアイデアが思いつかない?コンサル活用で立ち上げの「きつい」を乗り越える3ステップと自走化手順も参考にし、プロジェクトの初期段階から確実なステップを踏んでください。


鈴木 雄大
大手SIerおよびコンサルティングファームを経て独立し、現在は企業のデジタルトランスフォーメーション推進を支援する専門家。これまでに数十社以上の基幹システム刷新や新規デジタル事業の立ち上げを主導してきた。DXナビでは、現場で培った実践的なノウハウと最新のテクノロジートレンドを分かりやすく解説する。真のビジネス変革を目指すリーダーに向けた情報発信に注力している。
関連記事

マイクロサービス化で失敗しない8つの秘訣|モノリシックからの移行完全ガイド
巨大化した既存システム(モノリス)から「マイクロサービス化」への移行を検討する企業向けに、失敗しないための実践的な移行手順を解説します。よくあるつまずきポイントやアンチパターン、そして段階的なモダナイゼーションを成功させた企業の事例を紹介します。

PMOとは?役割・PMとの違いと導入6ステップ・成功のコツ【2026年版】
大規模なシステム開発やDXプロジェクトで重要視されるPMO(プロジェクトマネジメントオフィス)。その具体的な役割や設置するメリット、自社にPMOを定着させるための実践的な手順をわかりやすく解説します。

マイクロサービスアーキテクチャとは?モノリスとの違いと導入6ポイント【2026年版】
システム開発の柔軟性とスピードを高める「マイクロサービスアーキテクチャ」の基礎概念を解説。従来のモノリシックなシステムとの決定的な違い、企業が導入するメリット・デメリット、そして導入プロジェクトで失敗しないための実践ポイントについて詳しく紹介します。

DevOpsとは?アジャイルとの違いと導入メリット・成功3ステップ【2026年版】
開発(Development)と運用(Operations)が連携する「DevOps」。注目される背景や、アジャイル開発との決定的な違い、企業が導入するメリットを初心者にもわかりやすく徹底解説します。

PMOの役割とは?PMとの違いや向いている人の特徴、プロジェクト成功の6つのポイント
プロジェクト管理において混同されがちなPMOとPM。両者の明確な役割の違いから、PMOがプロジェクト全体を横断的に支援する具体的な業務内容、PMOに向いている人の特徴までを詳しく解説します。

DevOpsエンジニアとは?年収・必要スキルとキャリアパス完全ガイド【2026年版】
ソフトウェア開発と運用の連携を仕組み化し、リリース頻度と品質を両立させる「DevOpsエンジニア」。本記事では、DevOpsエンジニアが組織にもたらす価値から、求められる技術・ソフトスキル、年収レンジ(600万円〜)、将来のキャリアパス、そして自社への導入成功に向けた実践的なステップまでを徹底解説します。
